Дымовая труба для котельной: выбор, расчет и монтаж

Как выбрать дымовую трубу для котельной: материалы, расчет высоты и диаметра, требования к тяге, проектирование, производство и монтаж труб большого диаметра.

Дымовая труба для котельной: выбор, расчет и установка

Какие исходные данные нужны, чтобы выбрать дымовую трубу для котельной

Есть паспорт котла, но нет расчёта газового тракта? Этого достаточно только для старта, но не для выпуска трубы в производство. Дымовая труба для котельной не является самостоятельным металлокаркасом, который можно выбрать по фотографии, диаметру патрубка или ориентировочной цене. Она работает как часть единой системы: котёл, горелка, газоходы, арматура, дымососы при их наличии, вентиляция котельной и собственно канал для отвода продуктов сгорания.


На практике ошибка часто возникает именно при «упрощённом» подборе. Например, для газовой котельной с двумя котлами по 3 МВт заказчик может ориентироваться на диаметр выходного патрубка одного котла и заложить дымовую трубу Ø600 мм. Однако при одновременной работе агрегатов, с учётом сопротивления общего газохода, шумоглушителя и экономайзера, расчёт может потребовать канал Ø800–900 мм. Если это выясняется после изготовления ствола, меняются не только секции трубы: приходится пересматривать переходы, опоры, площадки обслуживания, проход через кровлю и часть газоходов. В результате сроки пусконаладки могут сдвинуться на несколько недель, а стоимость корректировок — вырасти на 15–30% относительно первоначального бюджета.


Для предварительного подбора инженеру нужны параметры, определяющие будущую конструкцию, её высоту, диаметр, материалы и способ монтажа. Чем точнее исходные данные, тем меньше риск пересмотра проекта после изготовления отдельных элементов или уже на площадке.

  • вид топлива: природный газ, дизельное топливо, мазут, уголь, пеллеты, щепа, иные виды биотоплива;
  • количество котлов, их тепловая мощность, КПД, режимы работы, наличие резерва и каскадного управления;
  • температура, расход, давление и предполагаемый состав уходящих газов;
  • число дымовых патрубков, их диаметр, отметки и расположение относительно здания;
  • схема существующих либо планируемых газоходов, дымососов, заслонок, экономайзеров, фильтров;
  • высота котельной, соседняя застройка, воздухозаборные устройства, рельеф и ветровой район;
  • доступность объекта для длинномерного транспорта, автокрана, подъёмников и места укрупнительной сборки.


Особенно важен режим работы котельной. Для каскада из трёх котлов нельзя рассчитывать систему только по максимальной нагрузке: при работе одного котла на 20–30% мощности температура уходящих газов и тяга будут другими. Если этот режим не учтён, в канале может образовываться конденсат, а при жидком или твёрдом топливе — агрессивные отложения. Поэтому материал внутреннего газоотводящего ствола выбирают не только по температуре, но и по риску коррозии: для низкотемпературных влажных газов решение из обычной углеродистой стали может привести к ускоренному износу, тогда как нержавеющая сталь или защищённая многослойная конструкция увеличивает ресурс и снижает внеплановые затраты на ремонт.


Не менее критична логистика монтажа. Например, проект может предусматривать самонесущую трубу высотой 36 м, собранную из укрупнённых секций по 6–12 м. Но если на площадку нельзя завести длинномер или установить кран требуемой грузоподъёмности и вылета стрелы, конструкцию приходится делить на более короткие элементы либо менять технологию монтажа. Это влияет на количество фланцевых соединений, длительность работ, требования к площадке и итоговую смету. Предварительная проверка подъездов, зоны работы крана и места складирования металлоконструкций позволяет избежать ситуации, когда готовое изделие невозможно смонтировать без дополнительной техники и переделки проекта.


Предварительный подбор позволяет определить тип конструкции, ориентировочные габариты, состав комплектующих и диапазон стоимости. Полноценный проектный расчёт подтверждает, что система обеспечит отвод газов при всех рабочих режимах, выдержит снеговые, ветровые и температурные воздействия, а фундамент и опоры воспримут расчётные нагрузки. Только после этого формируется рабочая документация, определяющая реальные параметры изделия.

Именно рабочая документация фиксирует не только высоту и диаметр трубы, но и толщину металла, марку стали, тип теплоизоляции, расположение ревизий и конденсатоотводчиков, площадок, лестниц, молниезащиты, растяжек или опорной рамы. Для заказчика это означает управляемый результат: понятную комплектацию, подтверждённую несущую способность, прогнозируемый монтажный график и отсутствие дорогостоящих изменений в момент, когда котельная уже готова к запуску.


Какой тип стальной дымовой трубы подходит котельной

Выбор конструкции зависит не только от мощности котлов. Имеют значение доступная территория, число независимых газоотводящих каналов, необходимость обслуживания на высоте, несущая способность существующих стен, условия реконструкции и политика предприятия по резервированию оборудования. Стальная дымовая труба должна рассматриваться как инженерная система с расчётной схемой, газоходами, опорами, площадками и узлами температурных перемещений, а не как вертикальный ствол заданной высоты.

  • Самонесущая труба устанавливается на собственный фундамент и воспринимает нагрузки своей оболочкой или несущей шахтой. Такое решение применяют для отдельно стоящих котельных, при значительной высоте, большом диаметре, а также когда требуется разместить внутри несколько газоотводящих стволов. Конструкция удобна для компоновки лестниц, площадок, молниезащиты, ревизионных люков и приборов контроля. На её стоимость влияют высота, диаметр, расчётный ветровой район, фундамент, число внутренних каналов, металлоёмкость, теплоизоляция и комплект обслуживания.
  • Мачтовая труба на растяжках может быть рациональна для сравнительно лёгких одноствольных решений, когда площадка позволяет разместить анкеры и выдержать охранную зону. Её несущая схема предполагает регулярный контроль натяжения растяжек, состояния креплений и защиты металла от коррозии. В плотной промышленной застройке этот тип часто проигрывает: растяжки занимают территорию, пересекают технологические проезды либо конфликтуют с коммуникациями и будущими объектами. Обслуживание мачты также требует продуманного доступа.
  • Фасадная, или стеновая, конструкция крепится к несущей стене здания через кронштейны и опорные элементы. Она возможна для котельных с подходящей стеной, подтверждённой несущей способностью и понятной схемой передачи усилий. Нельзя считать, что кирпичная или сэндвич-стеновая ограждающая конструкция автоматически выдержит трубу: проверяются анкеры, закладные, каркас здания, ветровое воздействие и температурные деформации. Ограничения по высоте и массе делают фасадную схему неуниверсальной.

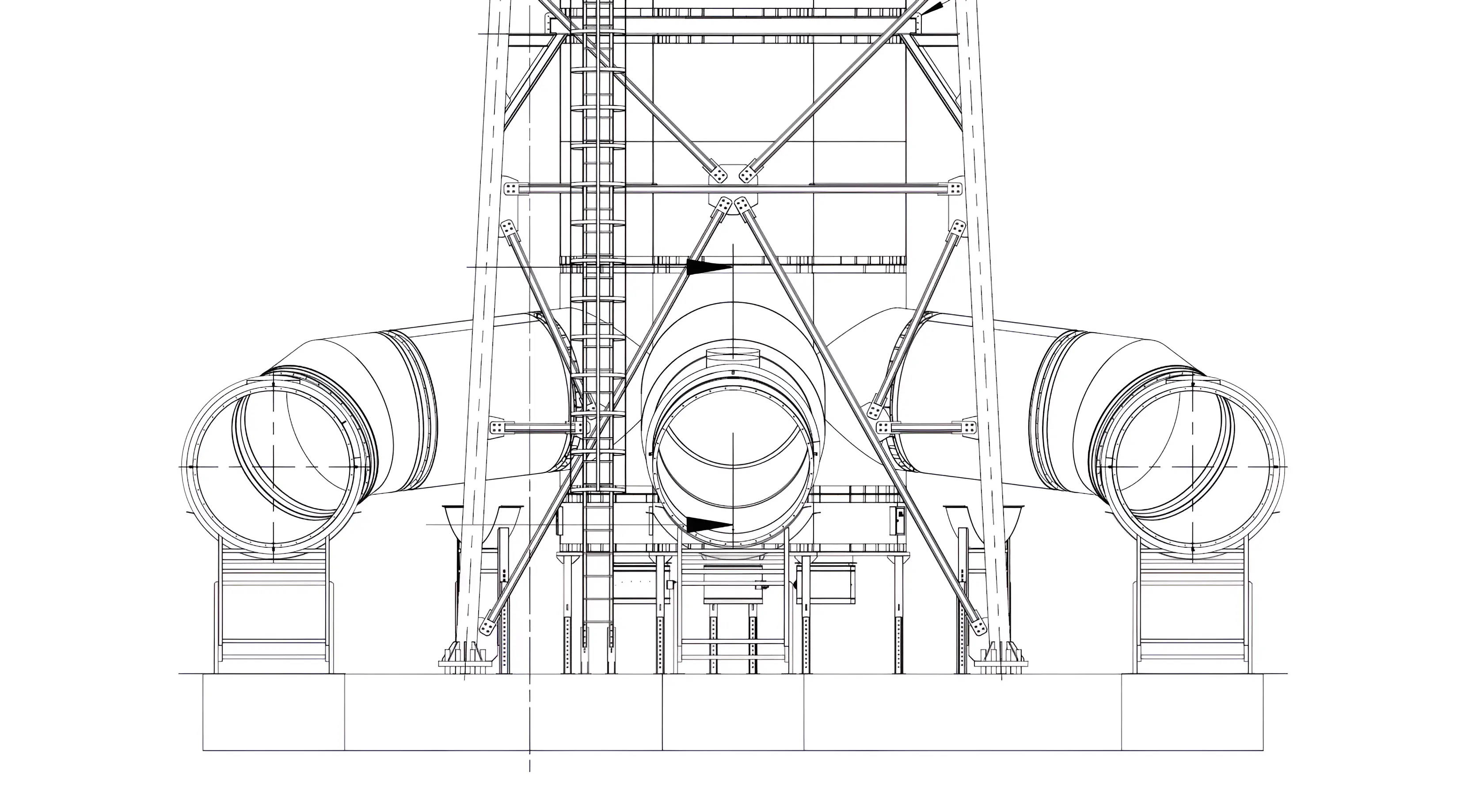

  • Колонная труба представляет собой наружную несущую оболочку, внутри которой размещают два, три и более изолированных стволов. Она особенно рациональна для котельной с несколькими котлами, работающими независимо. Вместо нескольких отдельных сооружений предприятие получает одну конструкцию с общими площадками, лестницей и фундаментом. Например, два рабочих котла и резервный могут подключаться к отдельным внутренним каналам, что упрощает ремонт одного агрегата без остановки остальных.


Одноствольная компоновка подходит, когда котлы обоснованно объединены общим газоходом и их совместная работа проверена расчётом. При каскаде котлов нельзя автоматически суммировать мощности и принять один общий канал. Следует проверить сопротивление при работе одного котла, двух котлов и максимальной нагрузке, влияние закрытых заслонок, возможный переток газов через неработающий агрегат. Производство дымовых труб для промышленной котельной начинается с выбора такой схемы, при которой каждый режим остаётся безопасным и устойчивым.


Высота дымовой трубы: от чего зависит и почему нельзя выбрать её «с запасом»

Высота дымовой трубы одновременно решает экологическую, аэродинамическую и конструктивную задачи. Через неё продукты сгорания должны отводиться выше зон пребывания людей, приточных воздухозаборов, открывающихся окон, вентиляционных выбросов и участков, где возможен их повторный подсос в здание. Одновременно высота влияет на естественную тягу: разница плотности горячих дымовых газов и наружного воздуха создаёт разрежение, которое помогает преодолеть сопротивление газоходов.


Но один принцип вроде «выше кровли на несколько метров» не заменяет расчёт. Для конкретной котельной анализируют объём и температуру выбросов, содержание загрязняющих веществ, фоновое загрязнение территории, параметры источника, климатические условия и расположение объектов вокруг площадки. При необходимости оценивают рассеивание выбросов, чтобы определить параметры, при которых концентрации у жилой или производственной застройки не превысят допустимые уровни.


  • Расход и температура газов определяют подъём факела и интенсивность рассеивания.
  • Высота здания котельной и соседних сооружений влияет на ветровую аэродинамику в зоне оголовка.
  • Высокий цех, склад, силос или административный корпус могут создавать зону завихрений и задувания.
  • Рельеф, ветровой район, температура наиболее холодной пятидневки и гололёдные нагрузки учитываются в конструктивной части проекта.
  • Расположение приточных камер и вентиляционных решёток важно не меньше расстояния до ближайшего жилого здания.

Микропример: труба формально возвышается над кровлей котельной, однако в 25 метрах расположен новый производственный корпус, который выше оголовка на несколько метров. При определённом направлении ветра за корпусом формируется зона пониженного давления и турбулентности. В такой ситуации возможны нестабильная тяга, задувание, перенос газов к воздухозаборным решёткам. Увеличение высоты может стать частью решения, но окончательный вариант определяется совместной проверкой газодинамики, рассеивания и прочности конструкции.


Подход «сделаем максимально высоко, чтобы точно хватило» технически и экономически неверен. С увеличением высоты растут изгибающие моменты от ветра, нагрузки на фундамент, расход стали, требования к толщине стенок и жёсткости ствола. Усложняются транспортировка, укрупнительная сборка, подъём секций, установка площадок, ограждений, молниеприёмников и систем обслуживания. Для высоких конструкций существенным становится не только вес металла, но и монтажная схема: грузоподъёмность крана, вылет стрелы, место его установки, ограничения действующего предприятия.


Высота также не должна использоваться как способ компенсировать ошибочный диаметр или чрезмерное сопротивление газоходов. Дополнительные метры не всегда устраняют проблему, особенно в системах с дымососом, длинными горизонтальными участками, фильтрами и экономайзерами. Корректная высота дымовой трубы подтверждается комплексом расчётов, а не единственным нормативным соотношением.


При реконструкции необходимо актуальное обследование площадки. За годы эксплуатации рядом нередко появляются новые корпуса, вентиляционные шахты, эстакады, жилые здания или оборудование на кровле. Старая труба могла соответствовать исходной ситуации, но перестать отвечать текущим условиям. Проверять требуется не только сам ствол, но и окружение, которое меняет ветровую картину и условия отвода газов.


Как рассчитывают диаметр дымовой трубы и газоходов

Диаметр дымовой трубы определяют по газодинамическому расчёту, то есть расчёту сопротивления тракта и требуемой тяги или давления для устойчивого движения продуктов сгорания. Его задача — подобрать сечения так, чтобы котлы и горелки работали в допустимом диапазоне разрежения либо избыточного давления, а скорость газов не вызывала чрезмерных потерь, шума, охлаждения и ускоренного износа.


В расчёт входят объёмный расход дымовых газов, их температура и плотность, количество одновременно работающих котлов, допустимая скорость движения, длина прямых участков и местные сопротивления. К последним относятся повороты, тройники, шиберы, заслонки, переходы с одного диаметра на другой, шумоглушители, экономайзеры, фильтры, искрогасители и участки с изменённой геометрией. Если установлен дымосос, учитывают его напорную характеристику, рабочую точку и запас по давлению.

Диаметр патрубка котла не равен автоматически диаметру общего газохода или ствола. Патрубок рассчитан для подключения конкретного агрегата в заданной схеме. После объединения потоков расход меняется, появляются дополнительные повороты и узлы, а температурный режим может стать другим. При нескольких котлах общий канал рассчитывают для реальных сочетаний их работы, а не только для суммарной паспортной мощности.

Слишком малое сечение увеличивает скорость газов и гидравлическое сопротивление. Последствия проявляются не только в цифрах расчёта: горелка может работать неустойчиво, автоматика — выдавать аварийные сигналы по тяге, в помещении появляется запах продуктов сгорания, а при неблагоприятном ветре возникает обратный подпор. Особенно чувствительны к неверной аэродинамике системы с длинными горизонтальными газоходами и несколькими последовательно установленными аппаратами очистки или утилизации тепла.


Чрезмерно большой диаметр также не является безопасным запасом. Скорость газов снижается, поток интенсивнее отдаёт тепло стенкам, а естественная тяга в переходных режимах ухудшается. При частичной нагрузке и тёплой погоде это повышает вероятность охлаждения ниже точки росы — температуры, при которой водяной пар начинает конденсироваться. Конденсат в зависимости от топлива и состава газов может содержать агрессивные соединения; они ускоряют кислотную коррозию внутренних поверхностей, швов и незащищённых участков.

На практике котельная редко работает круглогодично на 100% мощности. Поэтому инженер проверяет как минимум несколько режимов:

  • пуск и работа одного котла в каскаде;
  • одновременная работа основных котлов;
  • максимальная зимняя нагрузка;
  • работа при минимальном сезонном потреблении тепла;
  • включение резервного агрегата и состояние отсечных устройств;
  • режимы с дымососом и без него, если схема допускает оба варианта.

Для резервного котла важно предусмотреть не только место подключения, но и реальную логику включения в общий тракт. Неправильно подобранная заслонка, негерметичный шибер или неудачное расположение тройника способны привести к перетоку газов через неработающий котёл. Это влияет на безопасность, конденсацию и фактическое сопротивление системы.


Следует разграничивать три взаимосвязанных расчёта. Сначала определяется внутренний газоотводящий ствол, контактирующий с дымовыми газами. Затем рассчитываются подводящие газоходы: их сечения, уклоны, опоры, компенсаторы и сопротивления. Отдельно проверяется наружная несущая оболочка или шахта — её диаметр связан с компоновкой внутренних стволов, теплоизоляции и обслуживающих элементов, но не должен механически повторять внутреннее сечение.


Заказчик может существенно ускорить предварительную проработку, если передаст инженеру не только мощность котельной, но и полный технический набор:

  • паспорта котлов, горелок и сведения о фактических настройках;
  • расход, температуру и давление дымовых газов либо данные для их определения;
  • схему существующих газоходов с длинами, поворотами и отметками;
  • характеристики дымососа, если он установлен;
  • информацию о режимах одновременной работы, резервировании и планируемой замене оборудования;
  • сведения о случаях задымления, образовании конденсата, срабатывании защит или нестабильной тяге.


Эти данные позволяют не гадать по диаметру, а определить параметры, подтверждённые расчётами. В результате труба, газоходы и котельное оборудование работают как согласованная система, а не как набор изделий, подобранных по отдельности.


Нержавеющая или черная сталь: как выбрать материал и конструкцию ствола

Материал дымоотводящей системы выбирают по условиям эксплуатации, составу продуктов сгорания, температурному режиму и расчётному сроку службы. Правило «нержавейка всегда лучше» приводит либо к необоснованным затратам, либо к ошибочному ожиданию, что дорогой металл компенсирует недостатки проекта. Нержавеющая сталь действительно необходима во многих котельных, но сама по себе не защищает систему от конденсата, ошибок в диаметре, негерметичных стыков или отсутствия организованного отвода влаги.

Нержавеющая сталь обычно применяется для внутренних газоотводящих стволов и участков, непосредственно контактирующих с дымовыми газами. Особенно важен этот материал при низкотемпературных режимах, использовании конденсационных котлов, частых пусках и остановках, а также при работе на топливе, продукты сгорания которого способны образовывать агрессивный конденсат. У газовых котлов такой риск тоже существует: водяной пар входит в состав уходящих газов, а температура стенки зависит от нагрузки, теплоизоляции, длины холодных участков и температуры наружного воздуха.


Черная, то есть конструкционная углеродистая, сталь рациональна для наружной несущей оболочки, опорных рам, площадок, лестниц и других элементов, не контактирующих непосредственно с агрессивной средой. При грамотном подборе толщины металла, подготовке поверхности и нанесении антикоррозионного покрытия она обеспечивает требуемую прочность и долговечность при более разумной стоимости. Внешние элементы необходимо рассчитывать не только на собственный вес, но и на ветер, снег, гололёд, вибрации, температурные перемещения и нагрузки при обслуживании.


Распространённая и технически обоснованная схема для промышленных котлов выглядит так: внутренний газоотводящий ствол из коррозионно-стойкой стали, слой негорючей теплоизоляции и наружная оболочка либо несущая шахта из конструкционной стали. Такая конструкция помогает удерживать температуру газов выше точки росы, уменьшает теплопотери и одновременно позволяет разделить функции материалов. В многоствольной колонной трубе несколько изолированных нержавеющих каналов размещают внутри общей стальной несущей оболочки.


Оценивать нужно не одну марку металла, а весь комплект конструктивных решений:

  • толщину стенки ствола с учётом коррозионного запаса, диаметра и расчётных нагрузок;
  • качество сварных соединений, технологию сварки и результаты контроля;
  • тип и толщину теплоизоляции, защиту изоляции от намокания;
  • компенсаторы, скользящие опоры и другие узлы температурных удлинений;
  • герметичность ревизионных люков, фланцев, стыков и проходок;
  • наличие конденсатосборника, сифона или иной предусмотренной проектом системы отвода;
  • защитное покрытие наружных деталей, включая зоны креплений и сварных швов после монтажа.


Например, внутренний ствол из качественной нержавеющей стали может быстро потерять ресурс, если горячие газы постоянно охлаждаются в неутеплённом участке, а конденсат скапливается в нижней точке без отвода. Обратная ситуация также рискованна: хорошо утеплённый канал из неподходящей стали не выдержит химическое воздействие влажных продуктов сгорания. Материал, сечение, теплоизоляция и дренаж должны быть связаны одним расчётным решением.


Производство дымовых труб для промышленной котельной: что должно быть предусмотрено в проекте

Качественное производство начинается не в цехе, а с инженерной подготовки. До раскроя металла необходимо собрать исходные данные, обследовать существующую трубу или площадку, выполнить газодинамический расчёт, расчёты прочности и устойчивости, разработать рабочую документацию. Параллельно согласовывают компоновку с котельным оборудованием, сетями, архитектурой здания, генеральным планом, технологическими проездами и требованиями безопасной эксплуатации.


Для реконструируемого объекта обследование особенно важно. Оно показывает фактическое состояние металла, сварных швов, опор, фундамента, газоходов и узлов присоединения. Документально заявленный диаметр старой трубы может не совпадать с реальным, а скрытая коррозия под теплоизоляцией или в зоне конденсатосборника нередко меняет решение о возможности дальнейшего использования конструкции.

Производство дымовых труб для промышленной котельной включает раскрой листа, формовку обечаек — цилиндрических секций ствола, сборку, сварку, контроль геометрии, подготовку поверхностей и нанесение защитных покрытий. Одновременно изготавливаются опорные элементы, лестницы, площадки, ограждения, кронштейны, молниеприёмники, ревизионные люки, фланцы, компенсаторы и другие позиции, определённые рабочей документацией. Секции маркируют, чтобы на объекте соблюдалась проектная последовательность сборки.


Заводской контроль геометрии критичен для труб большого диаметра, в том числе свыше 1 метра. Овальность, смещение кромок, отклонение фланцевой плоскости или неточность монтажных отверстий осложняют стыковку секций. На высоте такие ошибки превращаются в задержку монтажа, дополнительную подгонку и риск снижения качества соединений. Поэтому контролируются размеры обечаек, положение присоединительных патрубков, прямолинейность, соответствие отверстий, качество сварных швов и защитных слоёв.


В проекте часто недооценивают элементы, от которых зависит реальная эксплуатация:

  • опорную раму, анкерные группы и фундаментные детали, передающие усилия в основание;
  • ревизионные люки для осмотра, чистки и контроля внутреннего ствола;
  • сборник конденсата и безопасный отвод жидкости в предусмотренную систему;
  • компенсаторы, исключающие передачу температурных деформаций на котёл и газоходы;
  • площадки, лестницы, ограждения и точки крепления страховочных систем;
  • контрольные точки для замеров параметров отходящих газов;
  • взрывные клапаны, если они предусмотрены проектом газохода и характеристиками оборудования.


Логистика — часть проекта, а не задача, которую решают после готовности товара. Определяются допустимые габариты секций для маршрута доставки, тип транспорта, необходимость сопровождения, возможности разгрузки, место временного складирования и укрупнительной сборки. На действующем предприятии важно заранее проверить пересечение маршрутов с коммуникациями, трубопроводными эстакадами, линиями электропередачи и производственными потоками. Иногда изменение длины секций снижает риск на монтаже сильнее, чем попытка доставить максимально крупный готовый модуль.


Дымовая труба для котельной с установкой: порядок монтажа и контроль качества

Монтаж начинается до прибытия первой машины с секциями. Исполнитель проверяет готовность фундамента и закладных деталей, фактические отметки, геометрию анкерных групп, состояние подъездов и наличие площадки для работы крана. Оцениваются зона безопасного подъёма, погодные ограничения, возможность размещения аутригеров, доступ персонала на высоту, готовность газоходов, опор и проходок через стену либо кровлю. Если эти вопросы оставить на день монтажа, даже полностью готовый комплект может простаивать на объекте.


Дымовая труба для котельной с установкой требует единой последовательности работ. После разгрузки выполняют входной контроль: сверяют маркировку, комплектность, отсутствие транспортных повреждений, состояние покрытия, изоляции и соединительных поверхностей. При необходимости отдельные секции собирают в укрупнённые блоки. Затем монтируют несущую часть, внутренние газоотводящие стволы или секции одноствольной трубы, присоединяют газоходы, устанавливают теплоизоляцию, наружные кожухи, лестницы, площадки и ограждения.


Отдельное внимание уделяют герметизации стыков, узлам температурных перемещений, правильному положению конденсатоотводящих элементов и сохранности изоляции. После сборки монтируются молниезащита и заземление, проверяются вертикальность конструкции, проектные отметки оголовка, положение площадок и расстояния до окружающих элементов. Для фасадной схемы дополнительно контролируют затяжку и расположение креплений, а для мачтовой — параметры растяжек и анкерных узлов.


По завершении работ заказчик должен получить не только установленную конструкцию, но и подтверждение качества:

  • исполнительную документацию с фактическими отметками и схемами;
  • акты освидетельствования скрытых работ;
  • паспорта, сертификаты и документы на применённые материалы;
  • результаты контроля сварных соединений и сведения о защитных покрытиях;
  • данные проверки герметичности стыков и работоспособности отвода конденсата;
  • паспорта изделия, руководство по эксплуатации, рекомендации по периодическим осмотрам.

Формат полного цикла снижает организационные риски, потому что проектировщик, производитель и монтажная бригада действуют по одной рабочей документации. Это уменьшает вероятность, что фундамент окажется несовместимым с опорной рамой, изготовленные секции не состыкуются с существующим газоходом, а проходка через кровлю потребует незапланированной переделки. Один ответственный исполнитель может своевременно скорректировать узел при выявлении особенностей площадки, не перекладывая проблему между разными подрядчиками.

Срок установки определяется не только высотой конструкции. На него влияют готовность фундамента, набор прочности бетона, стеснённость территории, погодные условия, график работы котельной, ограничения на шумные операции, доступность крана и необходимость поэтапного переключения действующих котлов. Реалистичный график включает эти факторы заранее, а не предполагает, что монтаж сводится к подъёму нескольких готовых секций.


Замена дымовой трубы котельной: как провести реконструкцию без лишнего простоя

Замена дымовой трубы котельной требуется не только при очевидном разрушении ствола. Сквозная коррозия, трещины и разрушение сварных швов, деформации оболочки или опор, отслоение теплоизоляции и кожухов — прямые признаки необходимости обследования. Поводом для проверки также становятся постоянный конденсат, ухудшение тяги после замены котлов, частые срабатывания защит, рост расхода топлива, следы подтёков у нижней части трубы и несоответствие старой схемы новой мощности котельной.


Менять старую конструкцию «один в один» без пересчёта опасно. Новые котлы нередко имеют меньшую температуру уходящих газов и иной расход, особенно после установки экономайзеров или перехода на более эффективное оборудование. Изменяется график нагрузки, число одновременно работающих агрегатов, требования к выбросам и доступу для обслуживания. Даже фундамент, визуально находящийся в хорошем состоянии, может не подходить под новую высоту, массу, многоствольную схему или расчётные ветровые нагрузки.


Вариант реконструкции выбирают после обследования и расчётной проверки. Возможна замена внутреннего ствола при сохранении наружной несущей шахты, если её металл, фундамент и опоры имеют достаточный ресурс. Иногда несколько изношенных отдельно стоящих труб целесообразно заменить одной колонной конструкцией с независимыми каналами. При критическом износе выполняют демонтаж и монтаж новой самонесущей трубы. Если в котельной есть резервные котлы, работы можно организовать поэтапно, переключая нагрузку и сокращая период остановки.


В техническое задание на реконструкцию стоит включить:

  • результаты обследования трубы, газоходов, опор и фундамента;
  • паспортные и фактические параметры действующих либо новых котлов;
  • допустимый период остановки и требования к работе в переходный период;
  • схему существующих коммуникаций, ограничений для крана и маршрутов доставки;
  • планы по увеличению мощности, установке резервного оборудования или изменению топлива;
  • требования к демонтажу, вывозу старого металла и безопасности работ рядом с действующими системами.


Практически верное решение о ремонте или полной замене принимают после оценки металла, сварных соединений, фундамента, газоходов и текущей нагрузки. Локальная покраска способна продлить ресурс только поверхностно повреждённых наружных элементов. Если проблема связана с потерей толщины стенки, конденсатной коррозией, недостаточным сечением или устаревшей расчётной схемой, надёжнее заложить реконструкцию как инженерный проект — от обследования до производства, монтажа и ввода системы в эксплуатацию.
